400万㎡大型热泵采暖工程,,,,,,九五至尊VI老品牌是怎样圆满完成的???
站群
宣布时间:2020.05.11
? ? ? 随着我国城镇化的高速推进,,,,,,城镇修建面积一直增添,,,,,,北方城镇集中供热面积亦随之快速增添。。。。凭证国家妄想,,,,,,“十三五”时代将对包括热电联产机组在内的燃煤机组实验“超低排放”刷新,,,,,,妄想 5 年内在有条件地区实现清洁取暖方式替换散烧煤。。。。
? ? ??政府心系人民冷暖康健,,,,,,清洁能源替换高污染能源已是不可逆的大趋势。。。。同时,,,,,,空气能作为绿色环保的清洁能源,,,,,,获得了政府和用户越来越普遍的认可。。。。
? ? ??近期,,,,,,河北赵县全县城407万㎡空气能热泵集中采暖项目备受瞩目,,,,,,1200台60P九五至尊VI老品牌空气能热泵低温机组,,,,,,出货时间仅需一个月,,,,,,而从装置到使用也仅花了一个半月。。。。
? ? ??这个被誉为“全球体量超大的热泵采暖工程”,,,,,,九五至尊VI老品牌是怎样圆满完成的???它的背后有哪些不为人知的重重难题???让小编带各人逐一深度剖析。。。。
? ? ??项目难点
? ? ??1、供暖面积大,,,,,,工程规模广且量大
赵县总生齿60万,,,,,,供暖最后修建面积407万㎡,,,,,,涉及热源站的重新漫衍、老旧管网的合理刷新、电力配套等工程。。。。项目站点数目众多,,,,,,同时还要思量机组运行效果、站点周围情形影响等因素,,,,,,事情难度极大。。。。

? ? ??2、施工周期短?
? ? ??该项目需要在四个月内建设抵达供暖要求,,,,,,难度很是大,,,,,,涉及到多个施工队、多道工序平行施工等问题。。。。

? ? ??3、重大的最后情形
? ? ??针对县城情形有老旧小区、新建小区、公建商户、城镇村等等修建类型,,,,,,供暖需求、保温情形、最后形式、管网等都纷歧样,,,,,,在重大的现场情形中怎样精准的分片区供暖,,,,,,实现高性价比刷新???

? ? ??4、装备集中摆放
? ? ??在空气源热泵行业中,,,,,,大型项目险些都会多台装备集中摆放,,,,,,但这对机组效果会爆发一定影响。。。。怎样设计装备摆放位置,,,,,,一直是困扰多年的问题。。。。
? ? ??5、怎样降噪
? ? ??机组运行,,,,,,怎样包管噪音不扰民???
? ? ??项目攻克:
? ? ??01、降噪

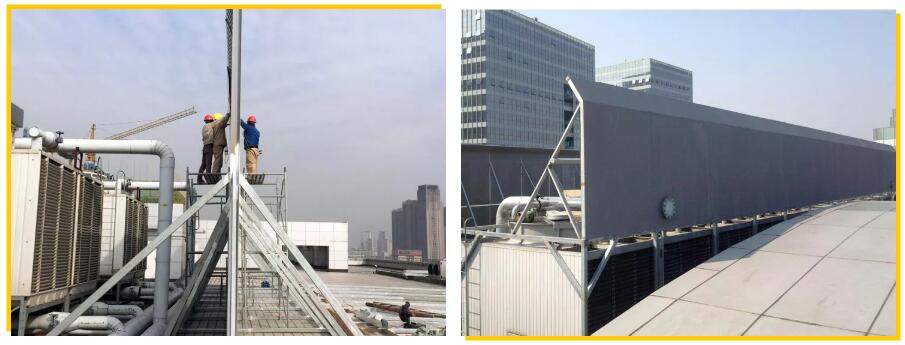

? ? ? ①接纳隔音屏障,,,,,,即一种类似于墙壁的,,,,,,可以降低噪声影响的声阻隔装备。。。。

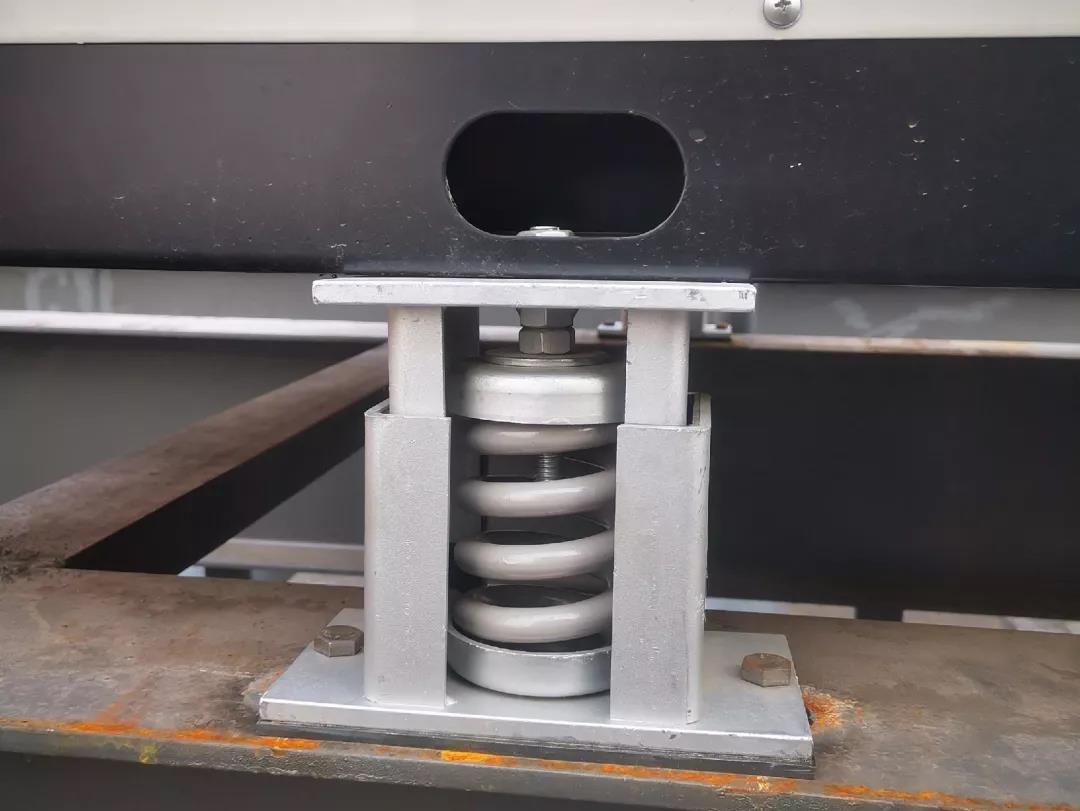

? ? ??②空气源热泵机组隔振——加装空气弹簧减振器。。。。
? ? ??③管道隔振管道入口出口处加双球软毗连。。。。
? ? ??02、机组位置摆放设计

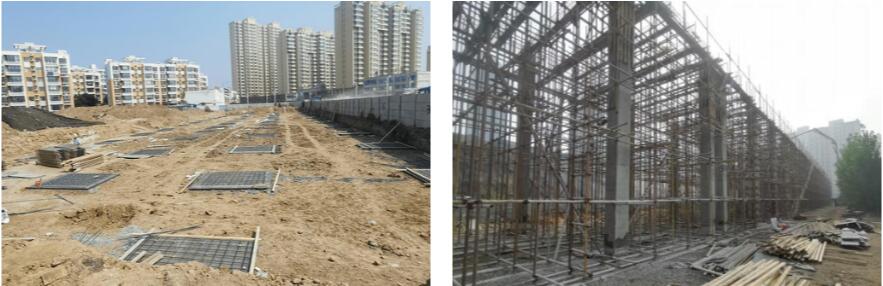

? ? ??在热源安排上,,,,,,为了阻止铺设管网工程量大,,,,,,建设周期长等弱点,,,,,,九五至尊VI老品牌将整个方案设计为使用漫衍式空气能站为主的方式举行供热,,,,,,设计热源站数目 42 座。。。。

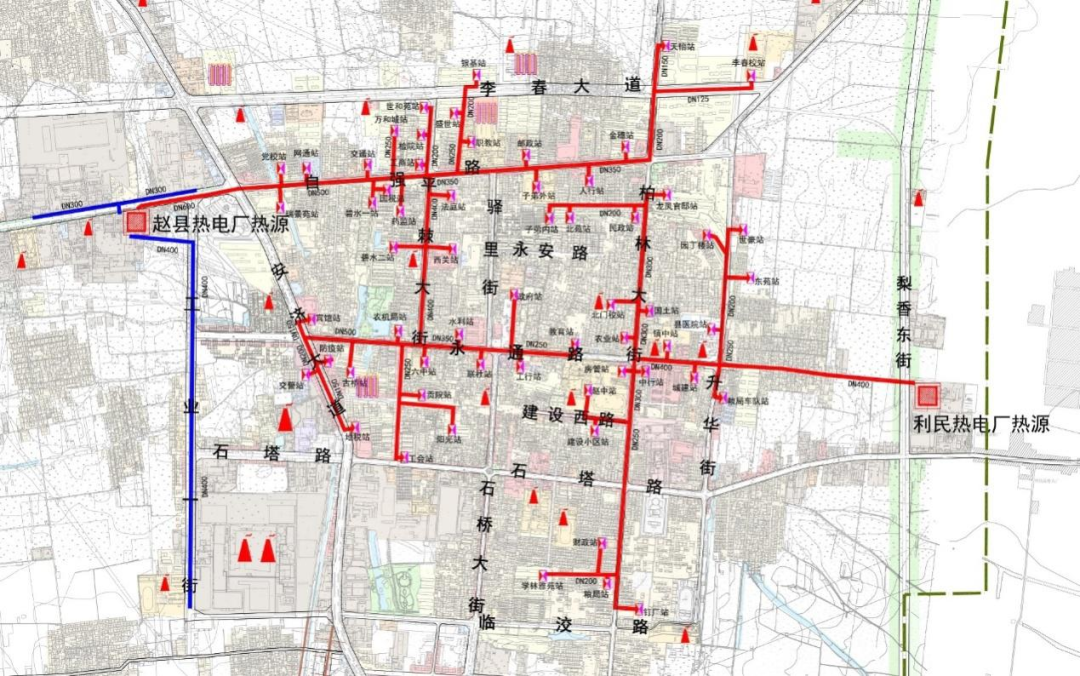

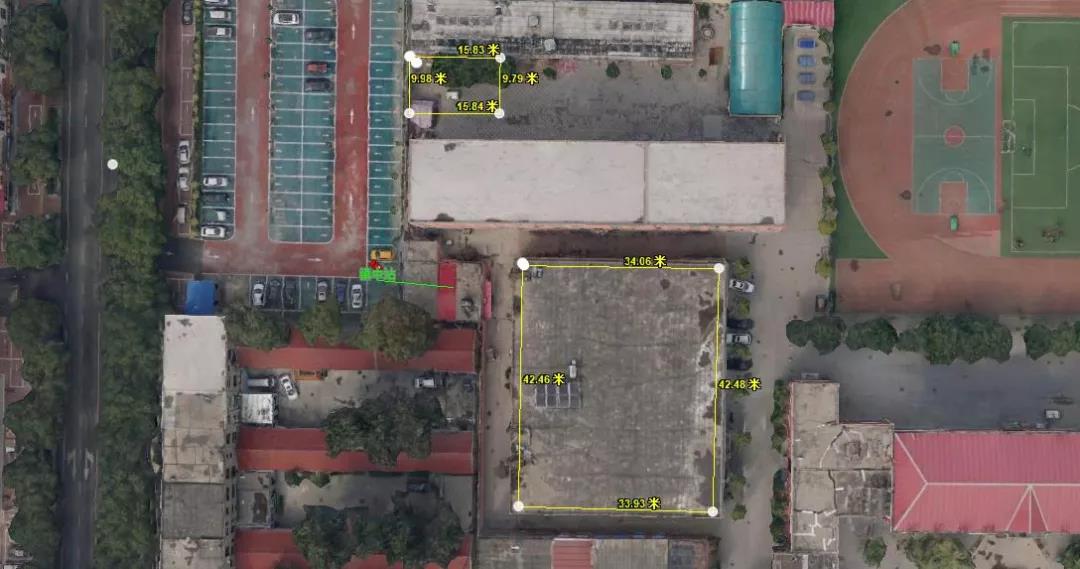

? ? ??基于采暖统计数据,,,,,,连系最后形式的差别、管网工程量的巨细,,,,,,对各站点所辖区域举行分配,,,,,,通过对现场周边情形的勘探、对热泵机组装置效果的预估、对电力设置的校核,,,,,,确定机组、泵房、配电室的选址。。。。
? ? ??九五至尊VI老品牌手艺团队凭证对站点机组负荷、进风量等因素的精准盘算,,,,,,通过模子校核,,,,,,针对各站点差别情形,,,,,,划分制订出差别方案。。。。以下为部分站点摆放设计位置。。。。

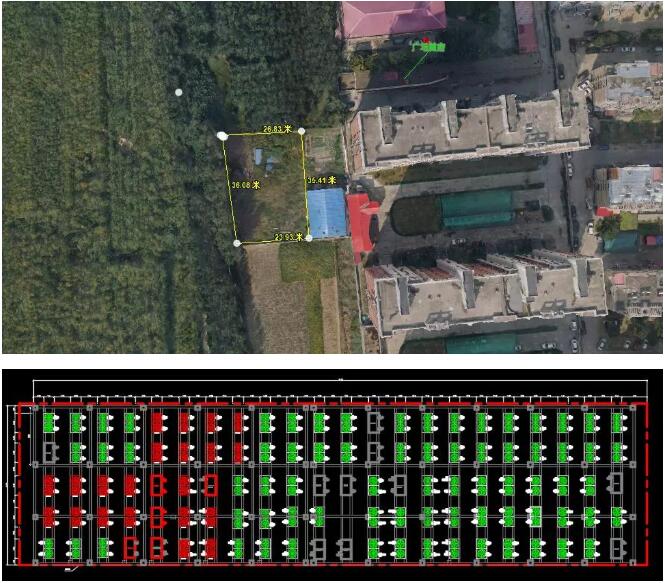

? ? ??森都站

? ? ??建设方式:架高9米 ,,,,,,混凝土做基础,,,,,,支架下部无设施。。。。

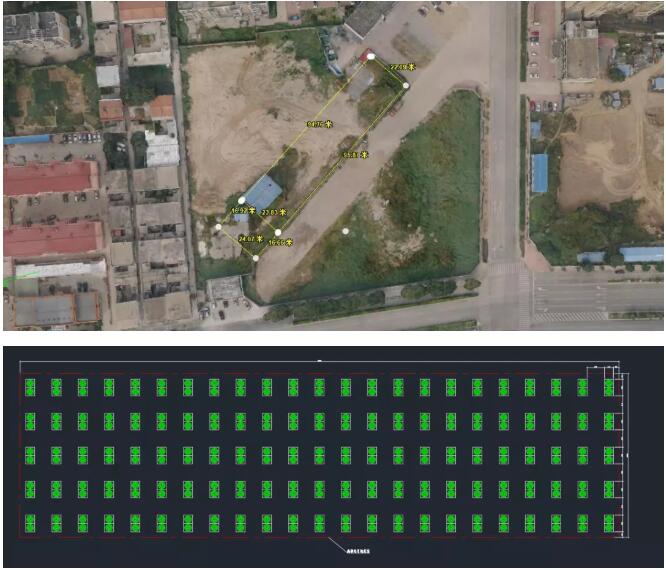

? ? ??装备台数:115 台

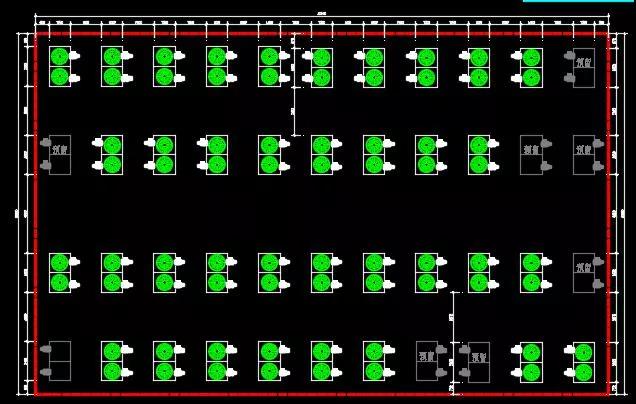

? ? ??广场首府站

? ? ??建设方式:架高8米 ,,,,,,混凝土做基础,,,,,,下建变电站。。。。
? ? ??装备台数:110 台
? ? ??镇中站


? ? ??建设方式:食堂房顶直铺
? ? ??装备台数:44 台
? ? ? 03、工程设计团队的倾力支持?
? ? ? 图纸设计:
? ? ? 凭证各站点机组设计数目、循环水流量、最后形式、管路损失等,,,,,,划分睁开设计事情;;思量到事情量大、周期短、使命重,,,,,,九五至尊VI老品牌配备了10名专业手艺职员组成专项项目组,,,,,,从初稿绘制、修改、完善,,,,,,到专家审核,,,,,,经由两个月的时间(平均 1.5 天出一个站点图纸)完成设计出图事情,,,,,,图纸量 1230 张。。。。
? ? ??调试开机:
? ? ??从 2019 年 11 月初最先,,,,,,对赵县 46 个空气源站、103 套系统划分举行开机调试。。。。

? ? ??04、40 天1200 台空气能热泵所有到位
? ? ??作为空气源热泵行业较大项目,,,,,,赵县项目建设周期短,,,,,,供货时间紧。。。。从 2019 年9月尾最先,,,,,,40 天内,,,,,,1200 台空气源热泵所有到位。。。。九五至尊VI老品牌增城、龙川两大生产基地同时赶货,,,,,,包管项目实时供货!?

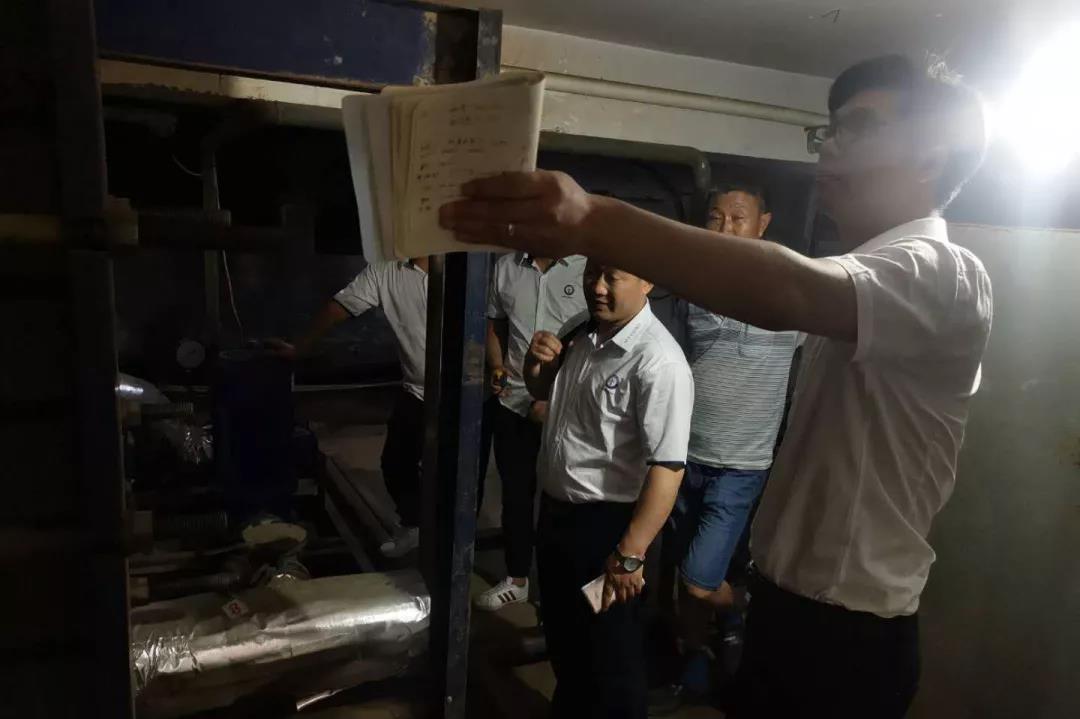

? ? ??05、全程现场手艺指导?
? &
